MLCC 是由多层陶瓷介质和金属电极交替堆叠、烧结而成的片式电容器。它是目前电子产品中用量最大的电容类型,广泛用于手机、计算机、汽车、工业设备和5G通讯等多个行业。

MLCC电容
图片来源:everythingrf.com
这些年来,MLCC出现好几次行业性的短缺,有些型号交期甚至拉长到1年,相信很多人还是心有余悸。让我们借助ChatGPT,简单梳理一下这几年的短缺和过剩史。
2017-2018:智能手机、5G基站、汽车电子化爆发,MLCC厂商产能紧张(有些日本厂商战略性退出低端品类),短缺来临,代理商和终端客户恐慌性囤货,进一步加剧短缺。
2019-2020:厂商大幅扩产,需求又临时下滑,短缺变过剩,导致价格下跌。
2021-2022:新冠疫情带来远程办公、电动车等需求暴涨,加上产线人手不足,再次短缺。
2023-2024:终端需求低迷,库存高企,行业去库存,供大于求,价格走弱。
这是典型的周期性波动,伴随着价格的起伏:供不应求的时候,价格飙升,交期拉长;供过于求时,价格大幅下跌。对于过去10年里需求、供应和价格的周期性变动,ChatGPT模拟如图3。

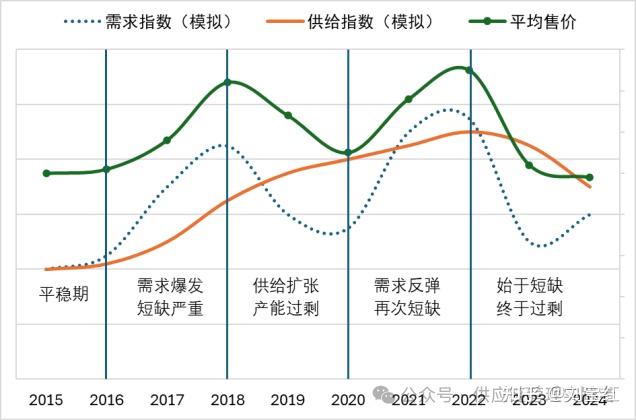

图3:MLCC的供需和价格的周期性变动(ChatGPT模拟)
行业性的短缺,最后总是以过剩结束:追料追着追着就追成呆死料,放在MLCC上再也贴切不过了。就拿长三角的一个代理商来说,MLCC短缺时,客户疯狂下单,整天催货,这个代理商能理性吗,就给原厂大量下单。等终于缓过一口气时,他们就坐在一堆库存上了:一个MLCC的800万元在库和在途库存中,风险库存就有360万元,如图4。

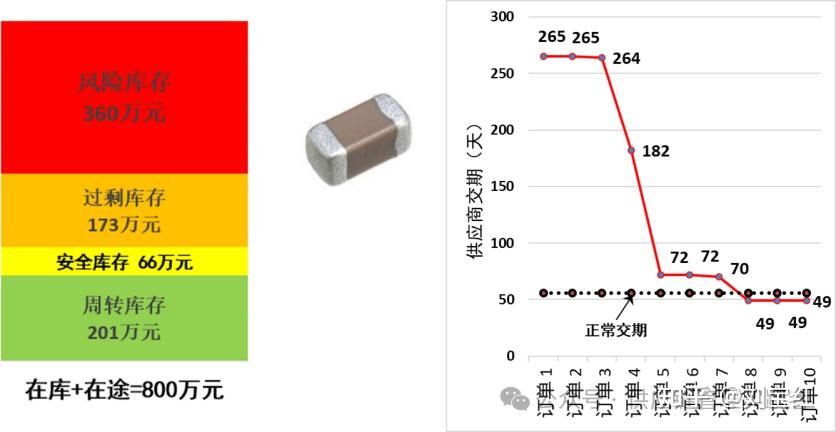

图4:MLCC电容从短缺开始,由过剩结束
资料来源:某代理商。
这后面的根本原因呢,不说你也知道:短缺时本能地拔高预测,拔高安全库存,给供应商超额下单,我们这里不再赘述;这里想讲的是,如果及时采取补救措施,我们可能减少损失。让我们通过复盘的方式来说明。
我们把最近收到货的10个采购订单拎出来,发现前3个订单需要260多天才收到货,第4个订单的交货周期变为182天。只有一个数据点,你当然不能妄下结论,说供应商的交付周期在缩短。那就继续观察。
第5、6、8个订单到货了,交期下降到72天。多了3个数据点,能不能得出某种结论,供应交期在改善?能。这时如果我们跟供应商说,对不起,以前一时糊涂,给你们下了太多的订单,能不能取消一些?供应商的默认答复当然是不能----谁愿意把到嘴的肉吐出呢。
那你就打感情牌,说我们算不算长期关系,算不算朋友,让他内疚。最终,供应商八成会说,下不为例喔----72天的交期还没有恢复到正常的56天,别的客户可能还在拼命下订单呢。
如果我们还不采取行动,等到第8、9、10个订单都到货了,再让供应商取消订单,那却是断无可能了:交期已经短于正常,表明供应商也坐在一堆库存上了。
那问题来了:哪个职能应该定期监控实际交期呢?
我们首先想到的当然是采购。理论上没错,不过想想看,短缺是个采购问题,采购有足够的动力,来及时提醒计划及早释放需求;过剩是个计划问题,采购有多大动力,时时监控交期,控制库存呢?所以,计划要跑个报表,定期监控实际交期的变化,及时驱动采购采取措施。
---------------
上面文章节选自我的《供应链管理:高成本、高库存、重资产的解决方案》一书,有修改。
